2026年第一季度
贵州路桥集团各项目
锚定目标,挂图作战
以“开局即冲刺”的奋斗姿态
全力推进项目建设

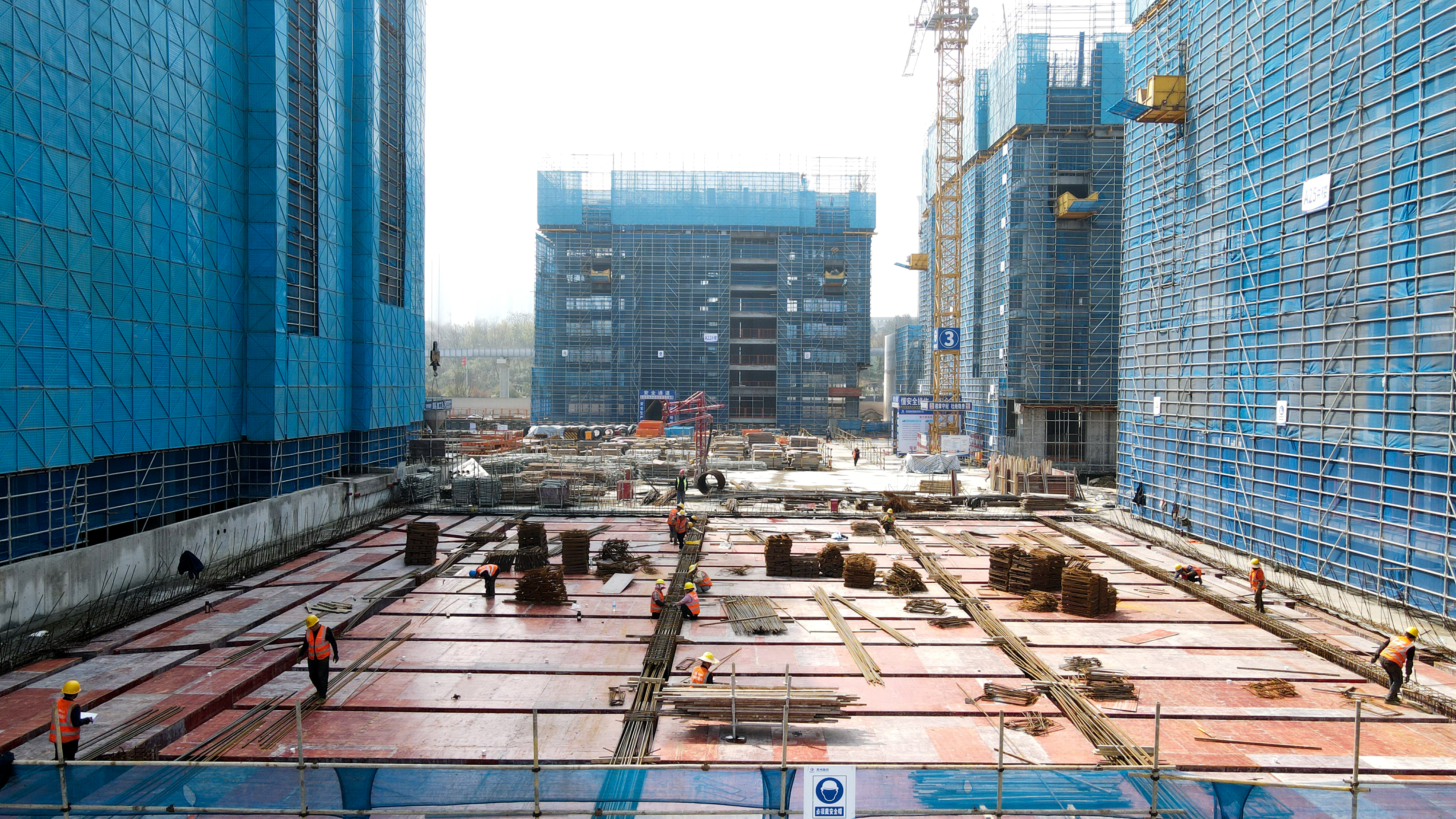

一起来看
各项目奋战一季度成果
第二分公司
第二分公司多点发力、精准施策,在生产经营与市场开拓领域取得新突破,成功中标S305万山区敖寨至干寨公路改扩建工程,并于3月13日正式开工建设。

G242万山1标K4+100-K4+280段高填方路基复合地基处置同步动工,目前路基工程完成29%,路面工程完成25%,桥梁工程完成12%,交安工程完成20%,各工序按计划稳步推进。

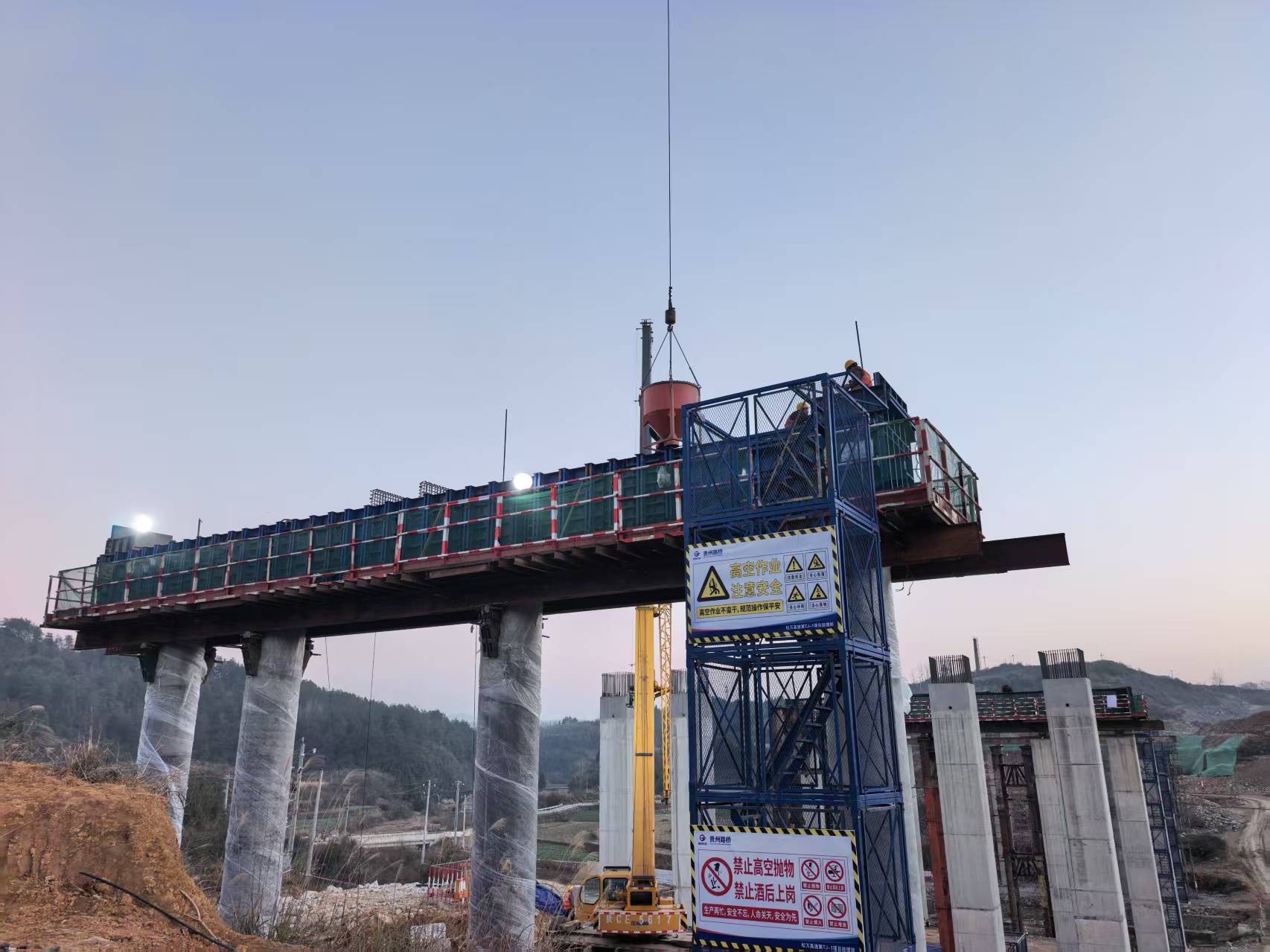

松万1标菖卜塘特大桥首根桩基顺利开孔,岩屋口大桥下构施工完成超90%,累计完成路基挖方141万方、填方68.7万方,防排水工程700余方,涵洞12道、桩基159根、墩柱46根、盖梁7道。

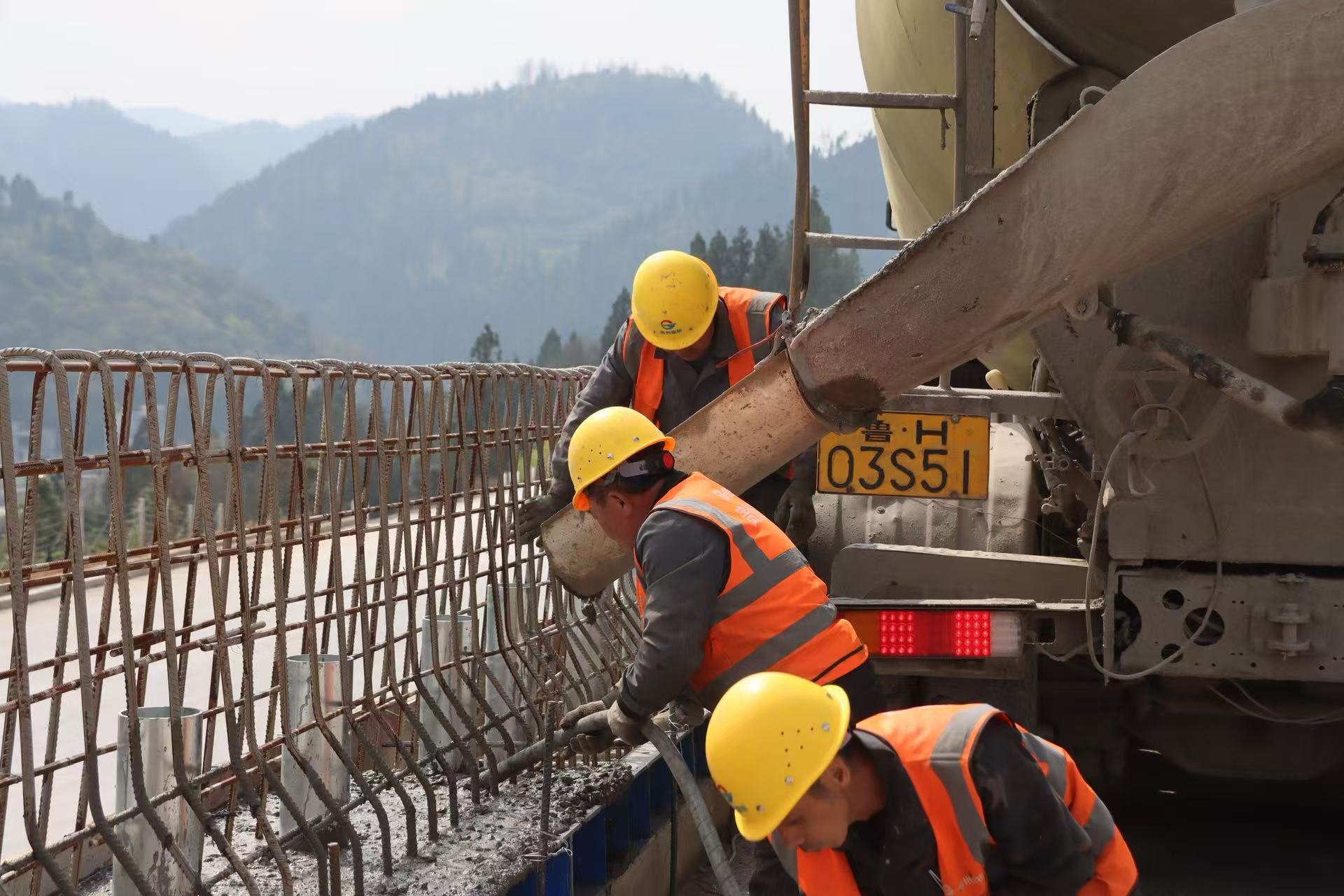

玉天3标鉴江大桥6#、7#主墩空心墩首模混凝土顺利浇筑,北南坳大桥左幅5#实心墩首模浇筑同步告捷,桥梁下部结构全面展开施工,累计完成路基土石方开挖74万方、填方29万方,桩基162根、承台6道,防护与排水工程有序推进,整体施工态势良好。
第四分公司
第四分公司各项目聚力攻坚、实干笃行,以务实举措推动项目建设蹄疾步稳、提质增效。

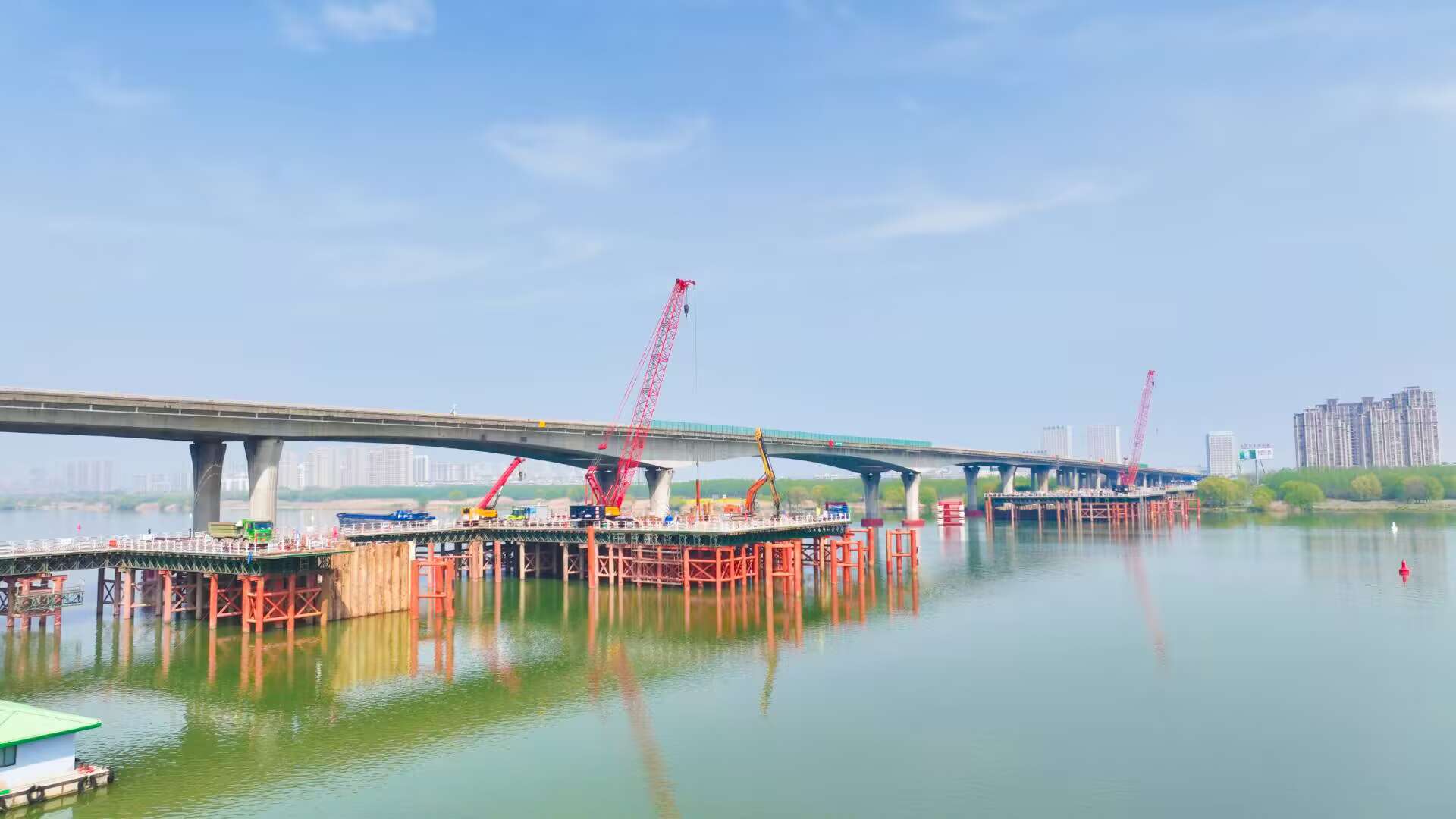

G3京台2标一季度完成产值3954万元,达季度计划的171.3%,淮河特大桥左幅桩基全部完工,主墩钢围堰施工取得重大突破,为后续施工奠定坚实基础。
杭合3标高效推进施工,完成桩基73根、墩柱38根,3项涉河及临建核心方案顺利通过专家评审,确保项目合规有序推进。义龙庆1标剡溪大桥孔桩施工、塔山隧道边沟建设有序展开,确保项目开局平稳、稳步向好。全体建设者用实干汗水全力保障节点目标,为全年目标实现筑牢基础。
第五分公司
第五分公司各项目精准发力、靶向施策,在节点突破、技术攻坚、安全质量管控等方面取得阶段性成果。

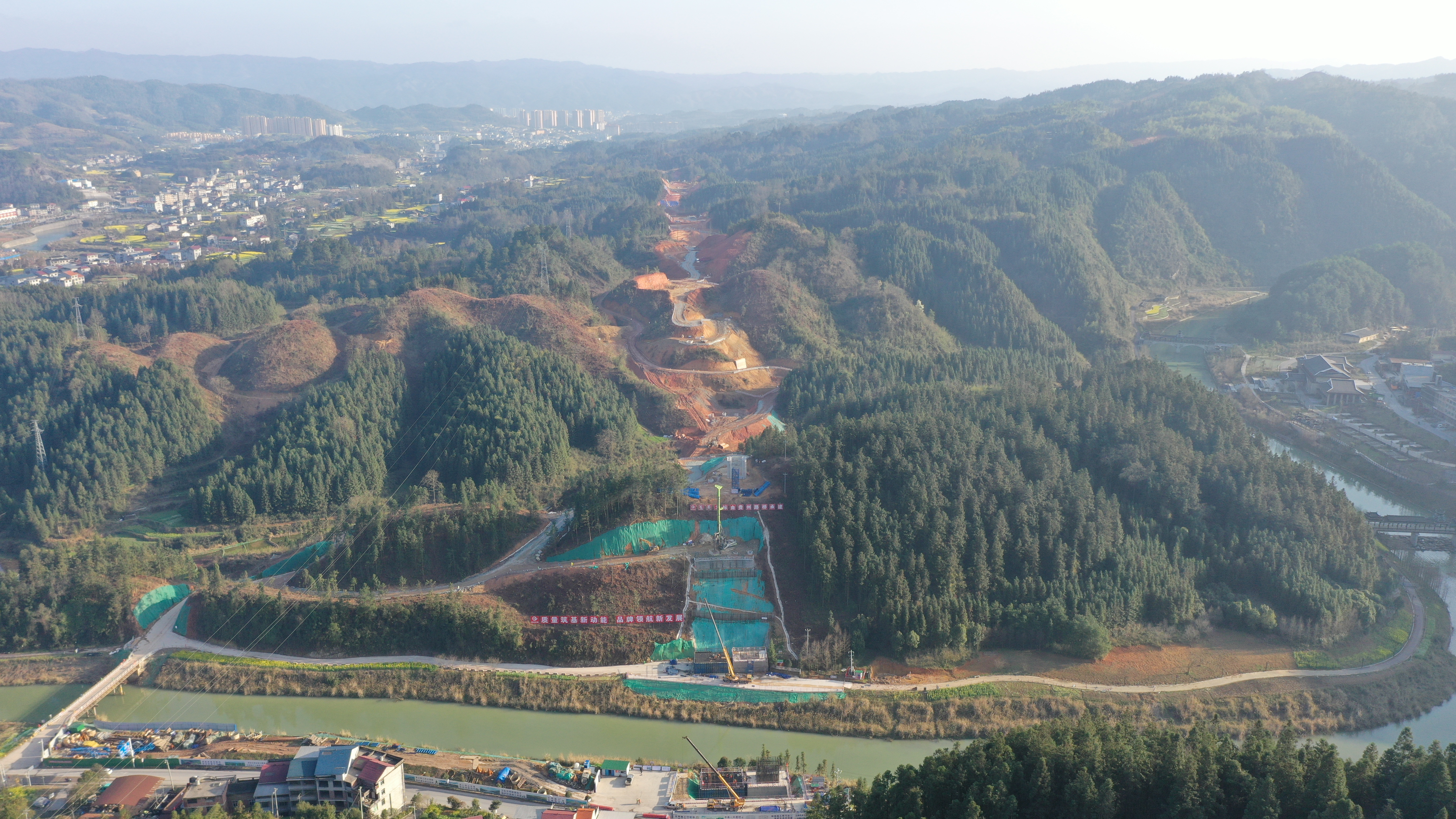

南环T2标直面复杂地质考验,针对宋家寨隧道浅埋段下穿村落、970米煤系地层及400米高瓦斯段等复杂地质挑战,严格遵循“预加固、控沉降、勤监测、快封闭”原则,实现安全高效推进。目前,左幅已掘进152米,右幅已掘进57米。

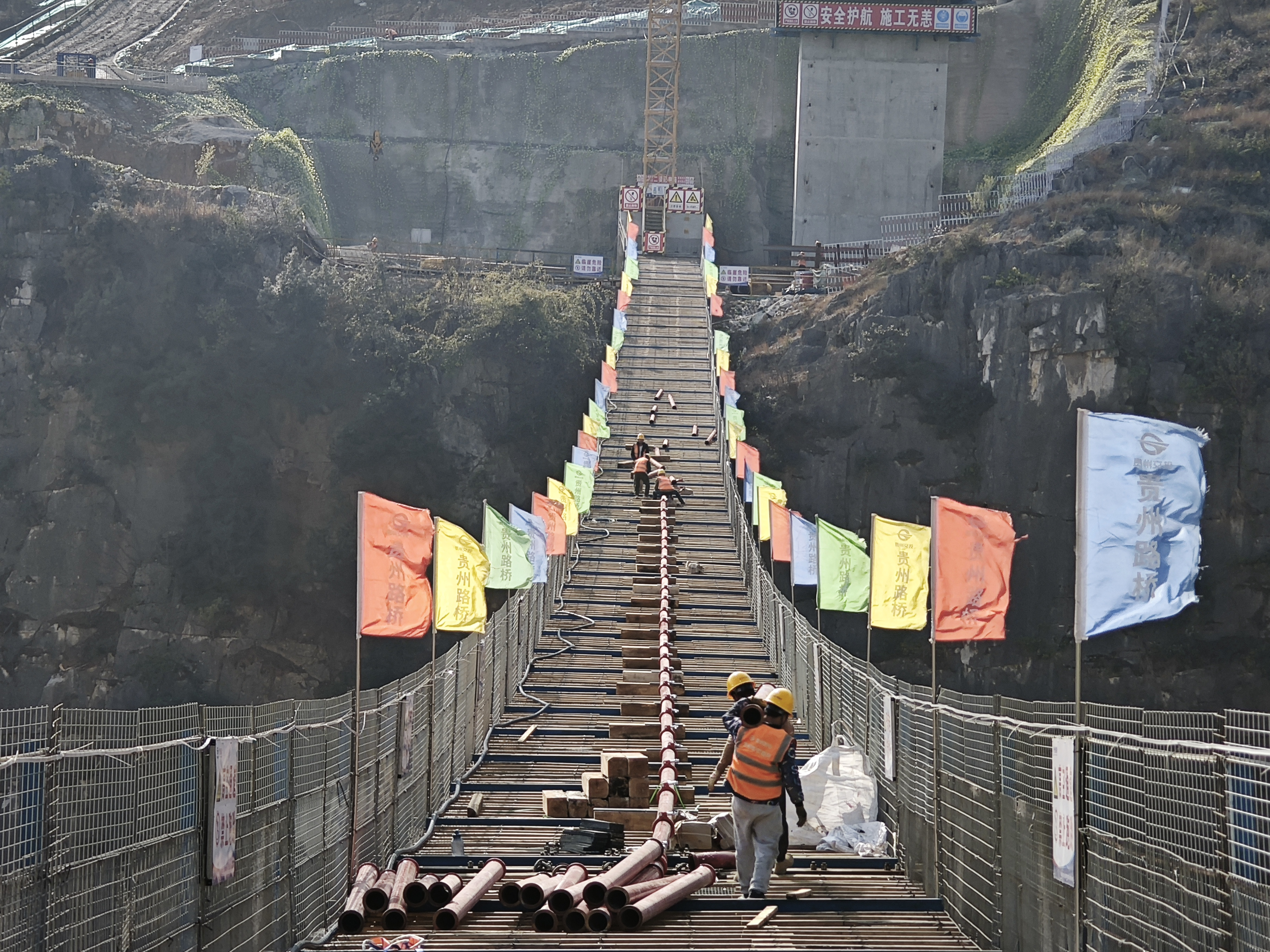

垫丰武高速兴义长江大桥项目连获三项关键突破,14#主塔承台系梁精准完成、第一模塔柱混凝土顺利浇筑、南岸锚碇基坑开挖圆满收官,项目整体呈现安全、稳定、高效推进的良好态势。

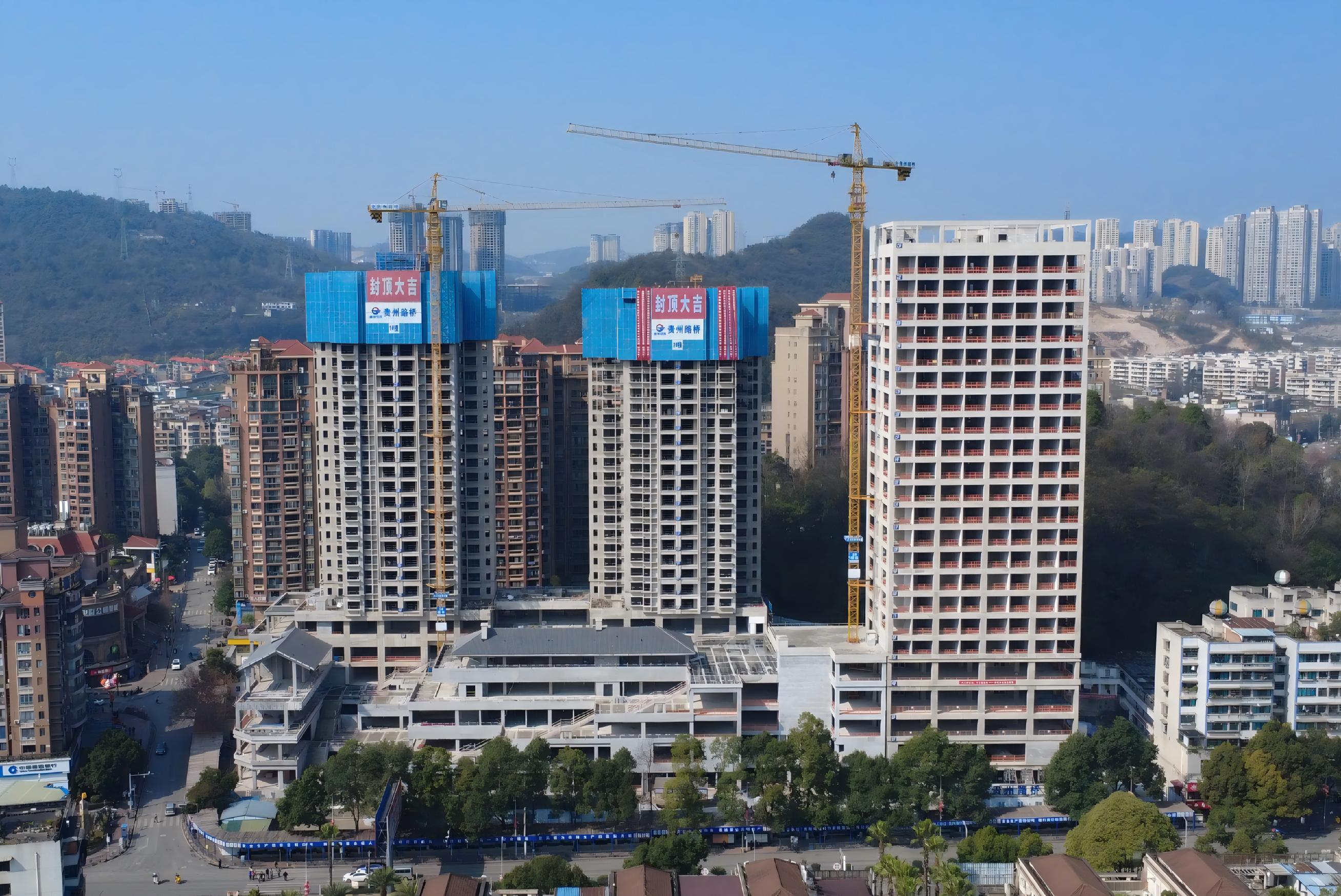

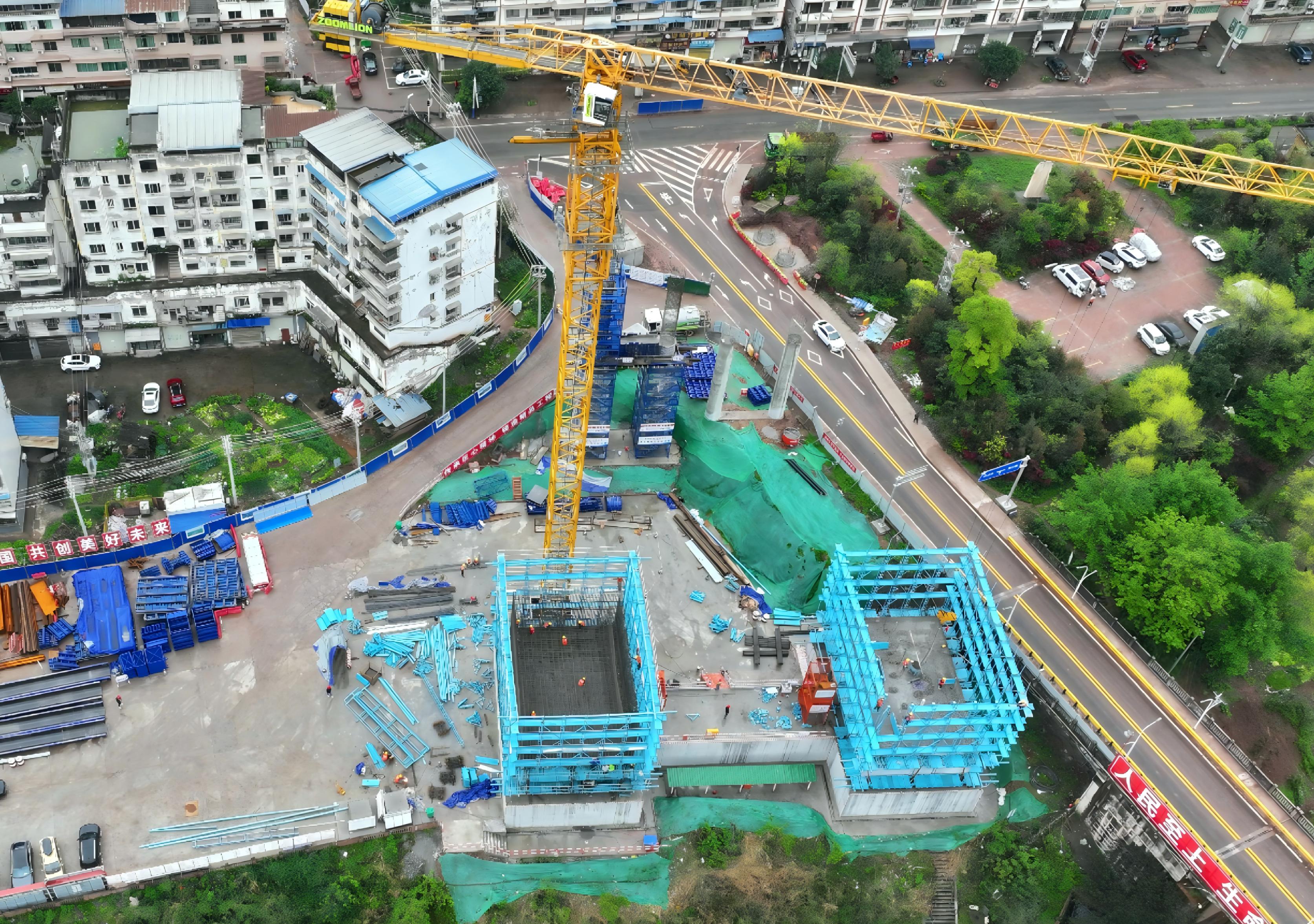

观白二期房建项目全面应用花篮悬挑式脚手架,有效减少工字钢穿墙带来的渗漏隐患,在提升安全系数的同时实现材料循环利用,达到降本增效目的,一季度产值完成率达117.4%,超额完成节点任务。

开万梁TJA标扎实推进桩基作业及便道施工;稻香村房建项目1#、2#、3#楼主体分部工程顺利通过验收,进入装饰装修及安装工程阶段;安盘房建2标各区域施工同步推进,总体形象进度完成30.9%;S411沿河项目严格落实安全管控要求,严把安全关,筑牢第一季度安全防线。
黔航公司
黔航公司锚定重点项目建设目标,全速推进施工生产,多个关键节点顺利突破。

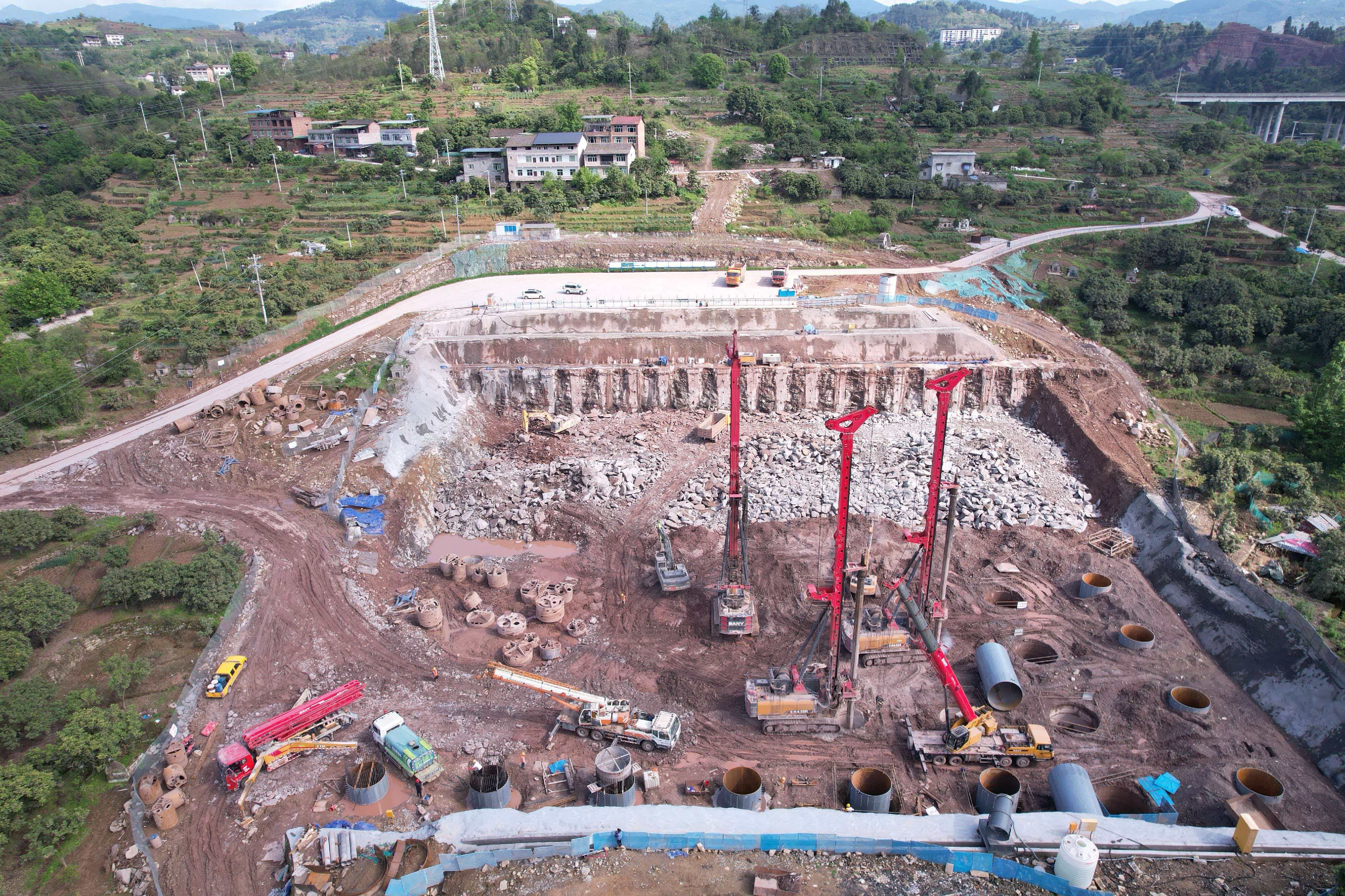

G326南环1标一季度产值完成率达104%,累计完成挖方53万方、填方52万方,白桥车行天桥桥台桩基完成3根,大寨支线车行天桥墩柱桩基完成2根。

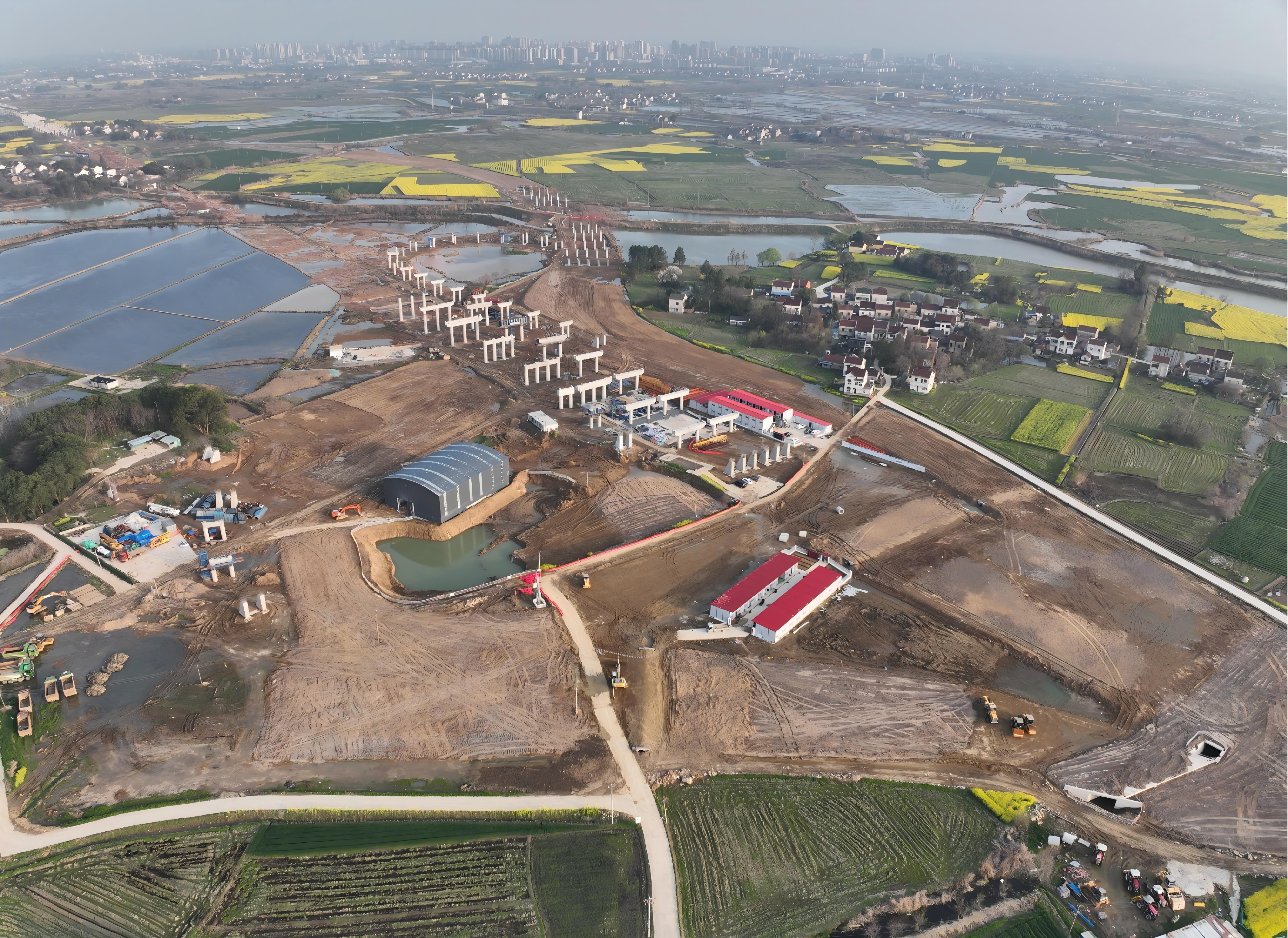

渝赤叙5标产值完成率100%,土石方、桩基等工序稳步推进,赤水河特大桥主桥桩基全部浇筑完成,完成引桥桩基26根,承台2个,系梁3道;渝赤叙6标产值完成率102%,大同、石顶山等隧道及芭蕉坪大桥施工取得关键进展。安盘5标产值完成率达135%,龙垭口隧道即将全线贯通,以实干实绩交出一季度优异答卷。
泓阳公司
泓阳公司各在建项目锚定目标、奋力攻坚,严守安全质量底线,稳步推进各项建设任务。

安盘交安2标一季度产值完成率达279.3%,超额完成E2型砼护栏、波形梁立柱安装等任务,中分带整体式护栏预制场顺利建成,为后续施工提供有力保障。

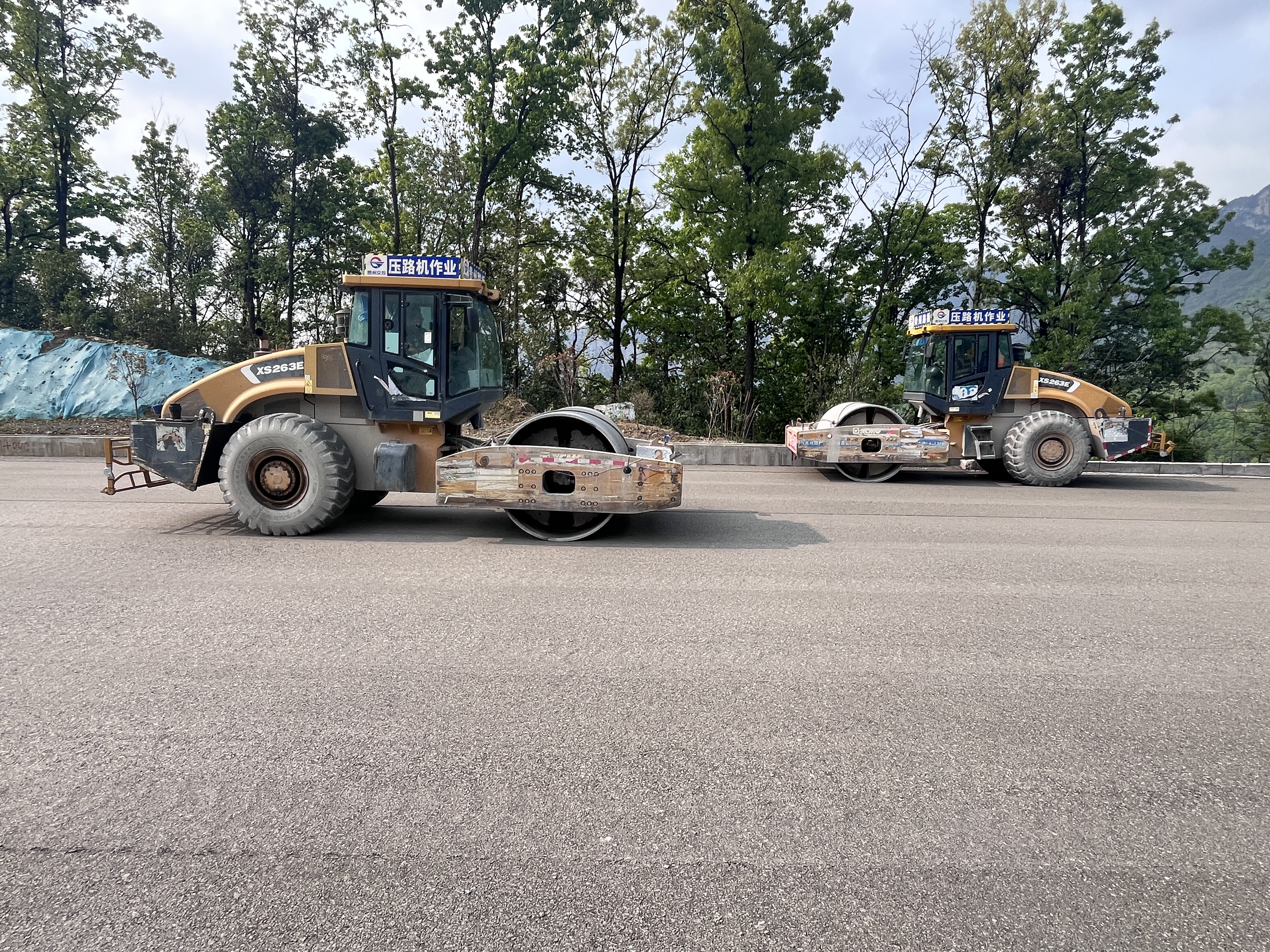

安盘路面2标一季度完成产值2097万元,产值完成率达133.9%,底基层、基层、中面层稳步推进,创新运用下置式料仓、边部自动注浆机等新工艺,实现降本增效与绿色施工。

贵阳环高扩容T3标主动作为,积极克服用地影响,完成11根桩基混凝土浇筑、土石方挖填各2万方。养护项目平稳有序推进新石、仁赤等10余条高速日常养护,全力保障道路通行安全。
信息公司
信息公司立足主业、精准发力,在机电工程、运维服务及数字化建设方面取得扎实成效,一季度累计完成产值4330万元。

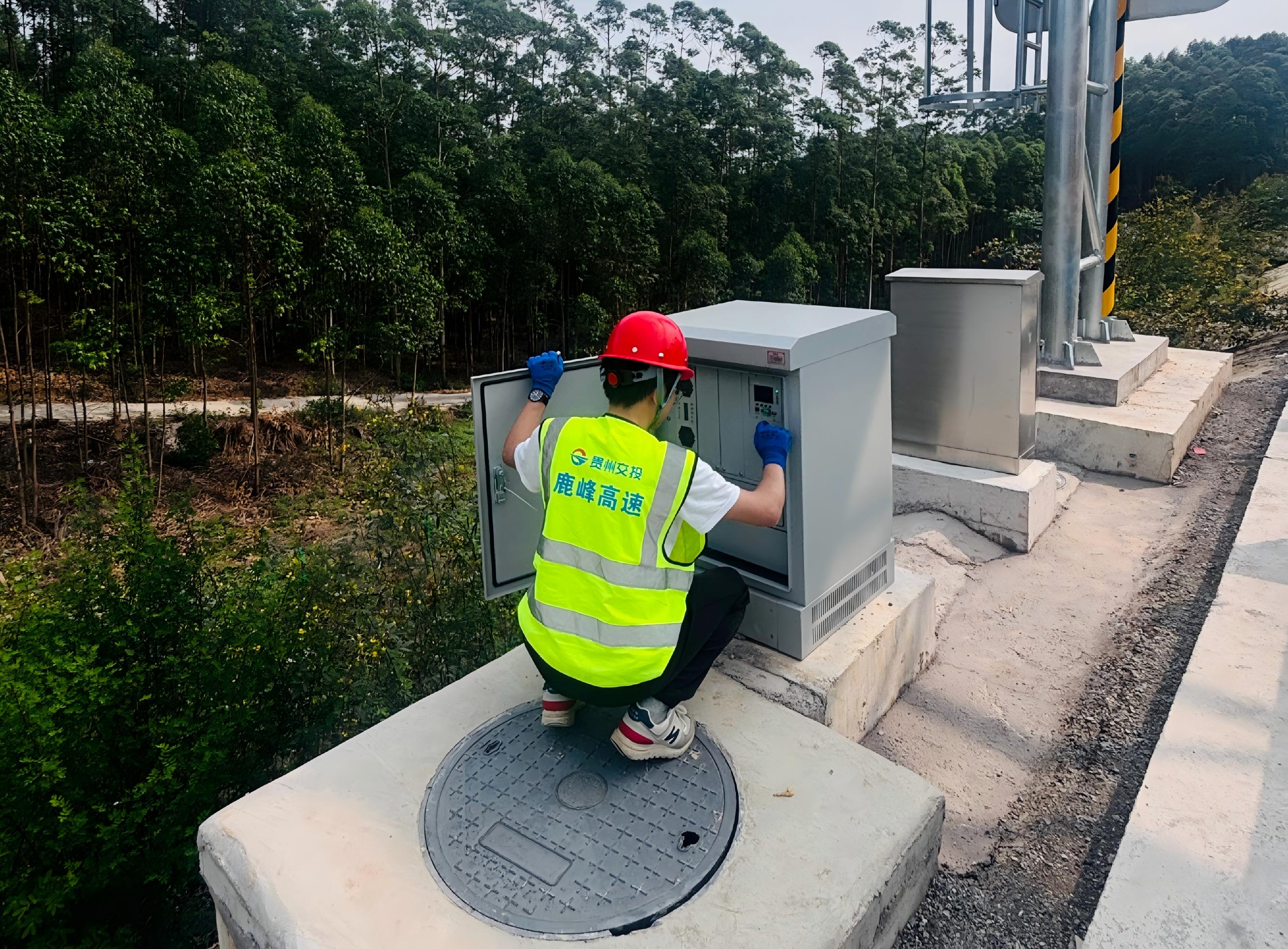

荔河机电工程施工项目有序推进,目前进度完成60%。机电运维项目各路线正常有序开展,全力保障各类设备稳定运行。同时,AI班前教育系统、电子档案管理系统等数字化平台逐步推广应用,以数字化、智能化赋能公司高质量发展。
春启新程,实干致远。下一步,各项目将乘势而上、接续奋斗,紧盯目标、攻坚克难,奋力推动各项工作再上新台阶,确保圆满完成全年各项目标任务,书写公司高质量发展新篇章!
